住宅基本情報
建設地 | 山梨市地内 |
---|---|
敷地面積 | 158坪 |
床面積 | 82.5m2(25坪) |
構造 | SE構法平家建 |
用途 | 専用住宅 |
仕様 | 長期優良住宅 耐震等級3 |
断熱材 | MOCOフォーム 壁100mm+ネオマフォームt=30 屋根180mm+GW105 16K |
外皮性能 | Ua値0.36W/m2k Q値1.2 W/m2k ηAC 1.1 ηAH 2.3 |
お客様からのご要望
ここ山梨市は甲府盆地の東に位置し、桃畑に囲まれ比較的温暖な地域です。元々の家は築50年と古いばかりか、夏暑く冬寒い家でした。特に寒いのは苦手なものですから、冬暖かく夏涼しい家にしたいと思います。あと地震に強い家を希望しました。
ワンポイント解説
ここ数年、日本の気候は温暖化の影響もあり毎年夏は過ごし難くなっています。冬室内を暖かくすることは現在の建築技術で高めることは容易ですが、この毎年灼熱の夏の日差しをどうやって過ごしやすくする技術は、温熱計算はじめ、日陰を考察するスケッチアップなど様々なシュミレーションを使い「最適解」を導きます。現在建築途中ですが、これから家を建てようとする方を対象に建築現場をご紹介します。
お客様の声
まだ建築中のため、竣工後アップします
現場LIVE
8月8日

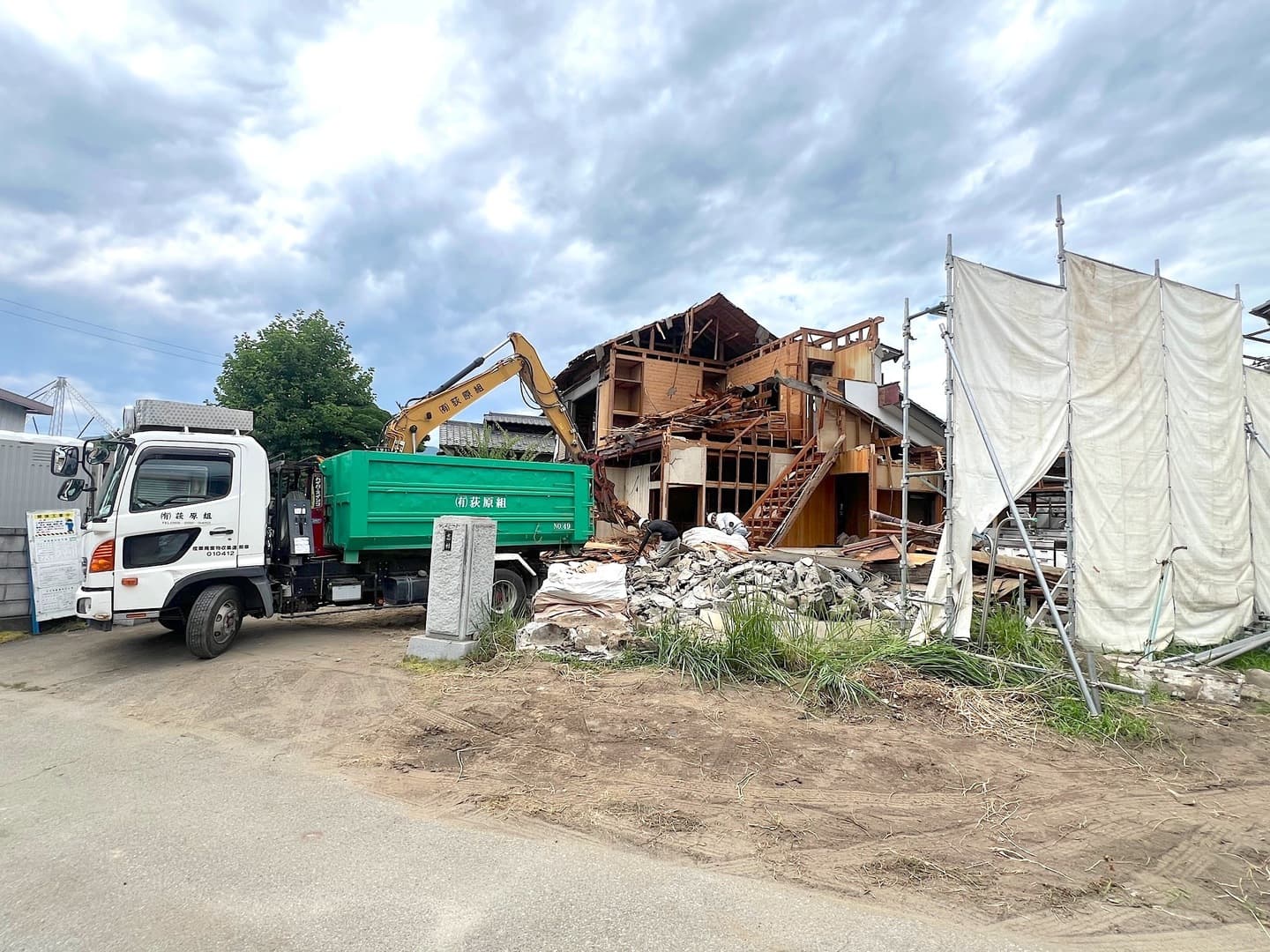

既存解体工事
建て替えのため、既存住宅を解体しました
9月18日

着工前
現場着工前の状況です
9月12日
地鎮祭
晴天の中、本日地鎮祭を行いました。
9月25日

基礎工事
捨てコン打設後、アンカーボルトを設置しました。
9月28日

鉄筋工事
基礎配筋工事が終了しました。この後配筋検査です。
10月4日

型枠工事
外周部の型枠工事が終了しました。
10月11日

コンクリート工事
コンクリートポンプを使っての打設状況です。
10月21日

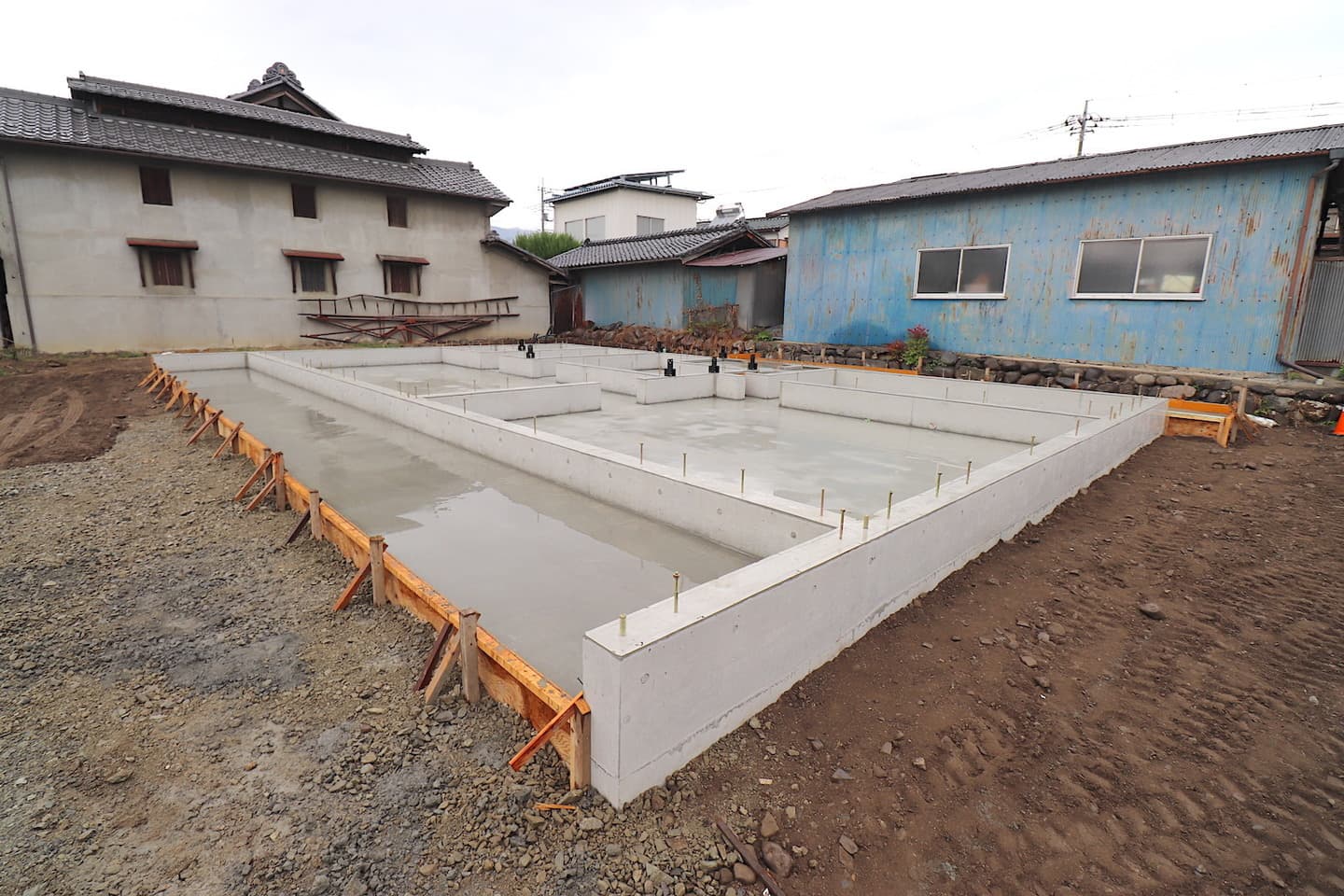

基礎工事完了
型枠を外して基礎工事が完了しました。
10月29日

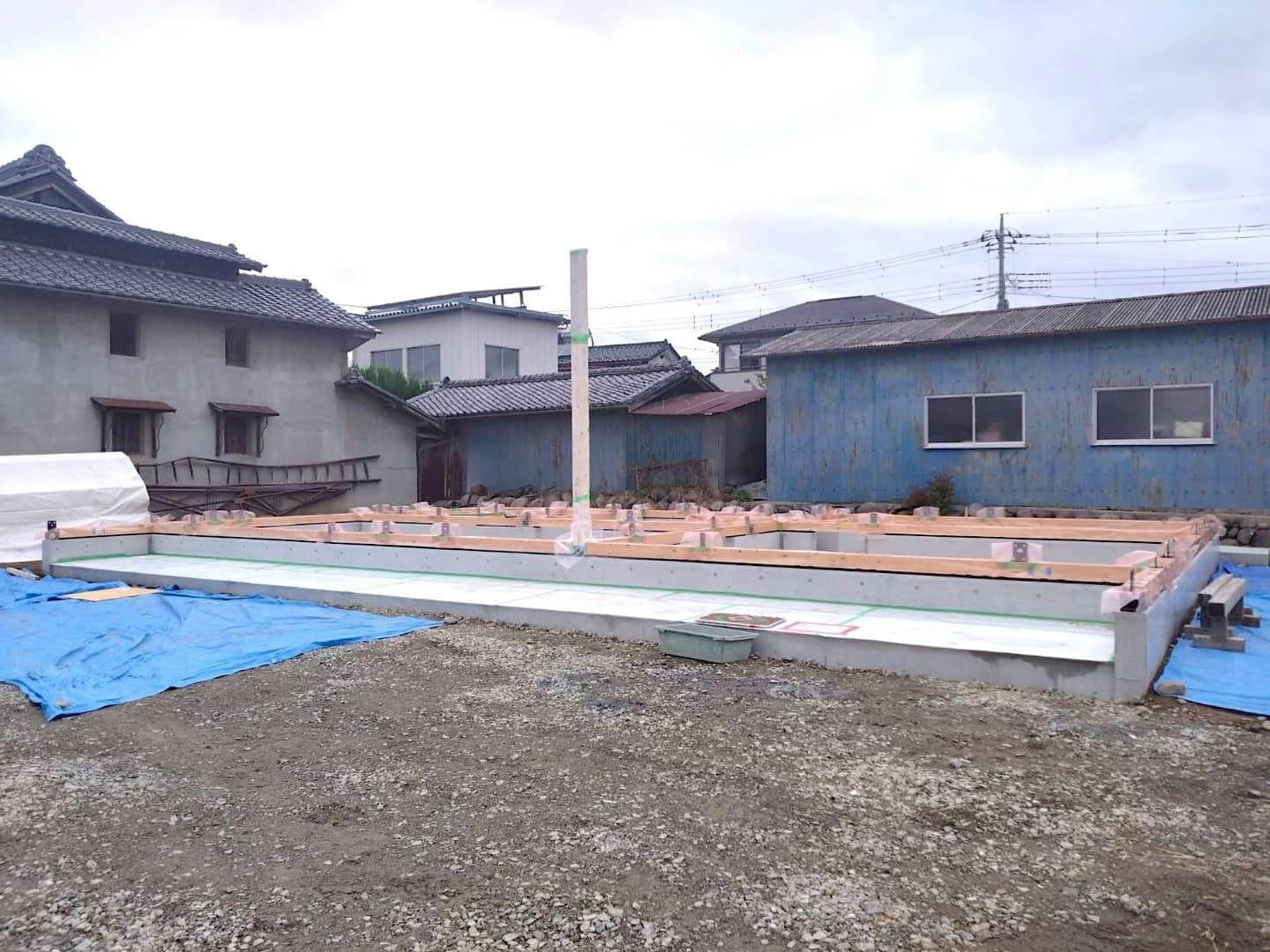

土台設置工事
SE構法の土台です。大安吉日に柱を1本建てました。
10月31日
木工事(建て方)

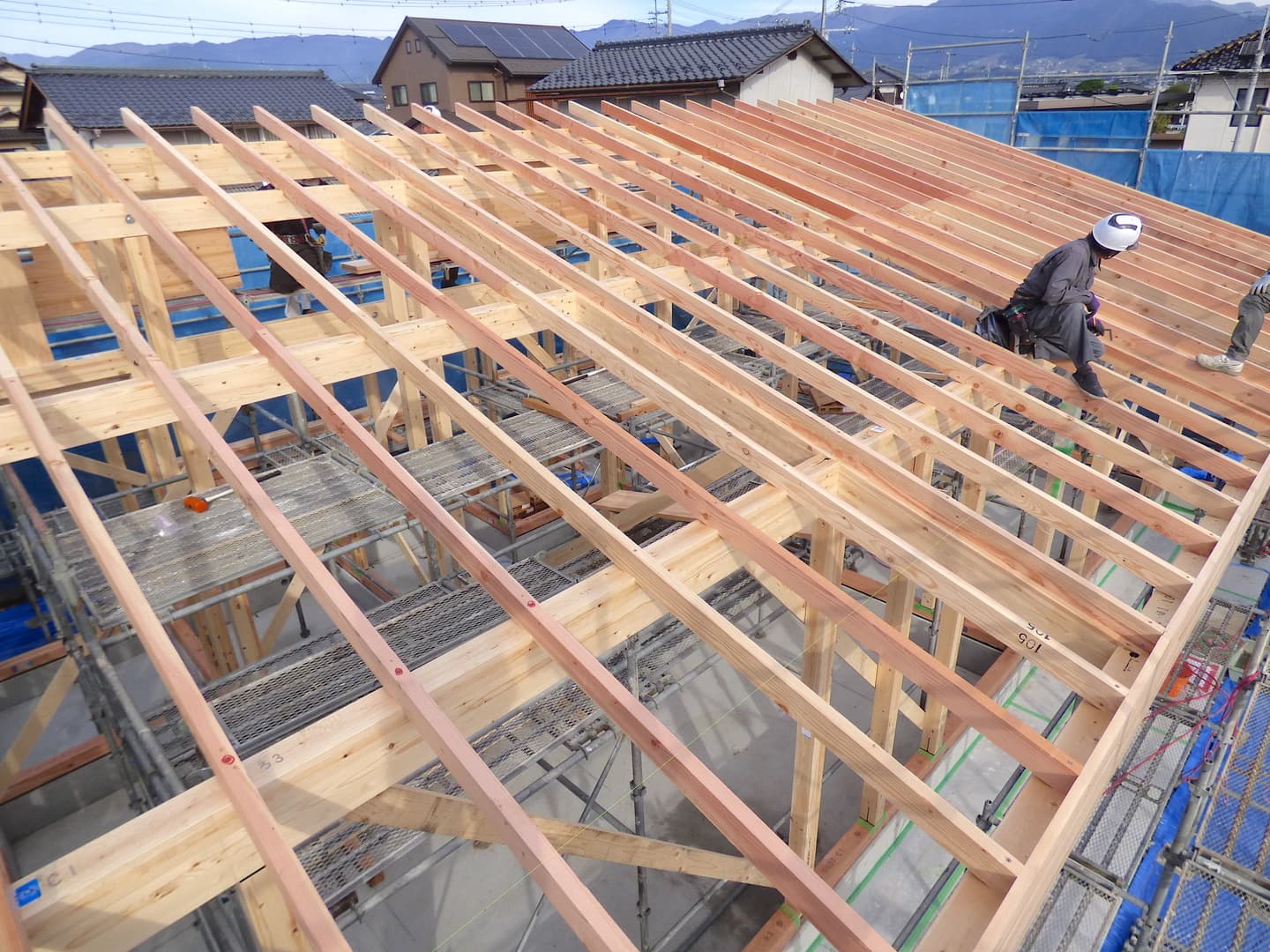

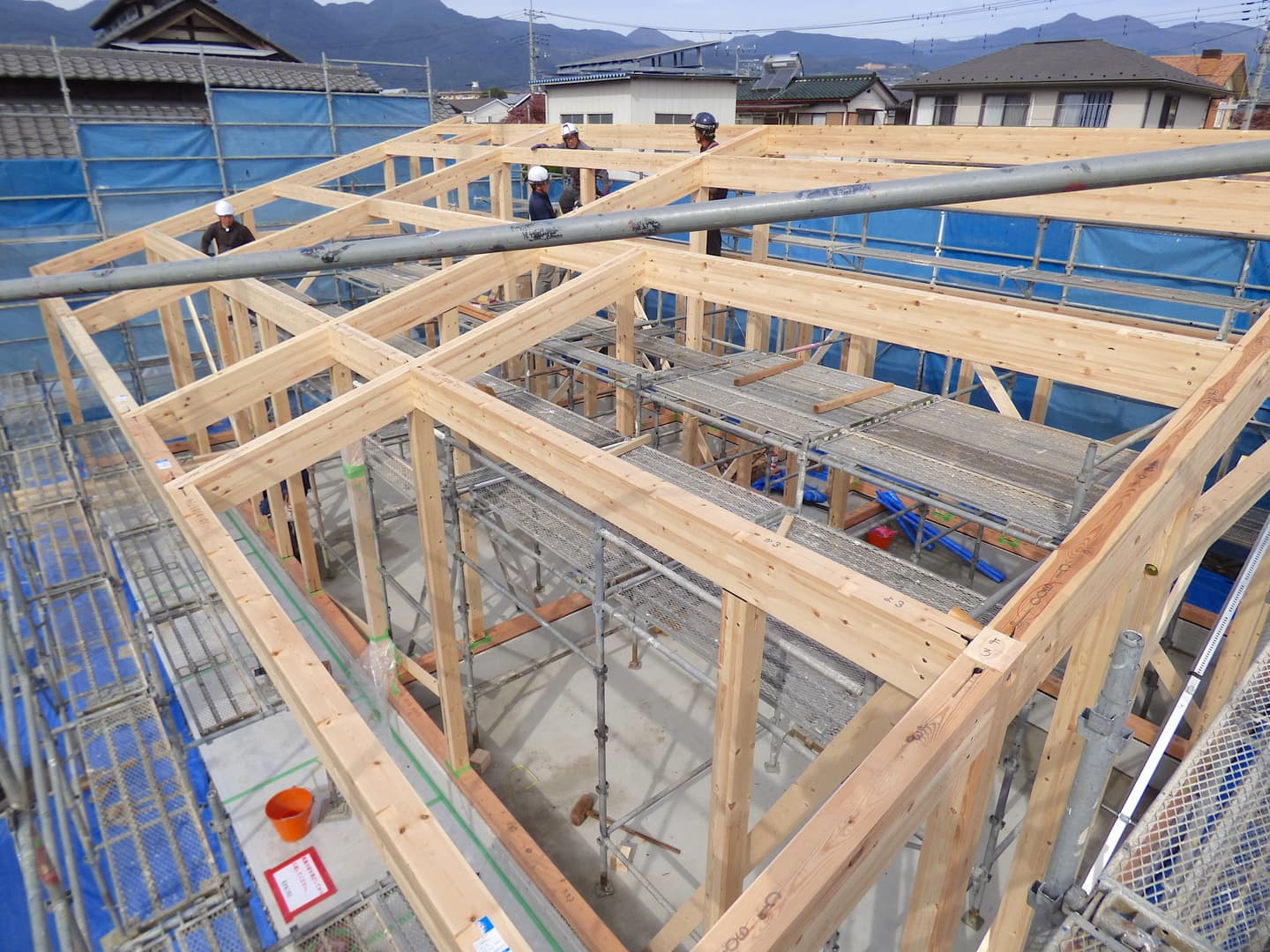

天気が心配される中、上棟しました。
悪天候が続いているため工程にも影響があります。ようやく建て方が終了しました。
11月3日

屋根工事

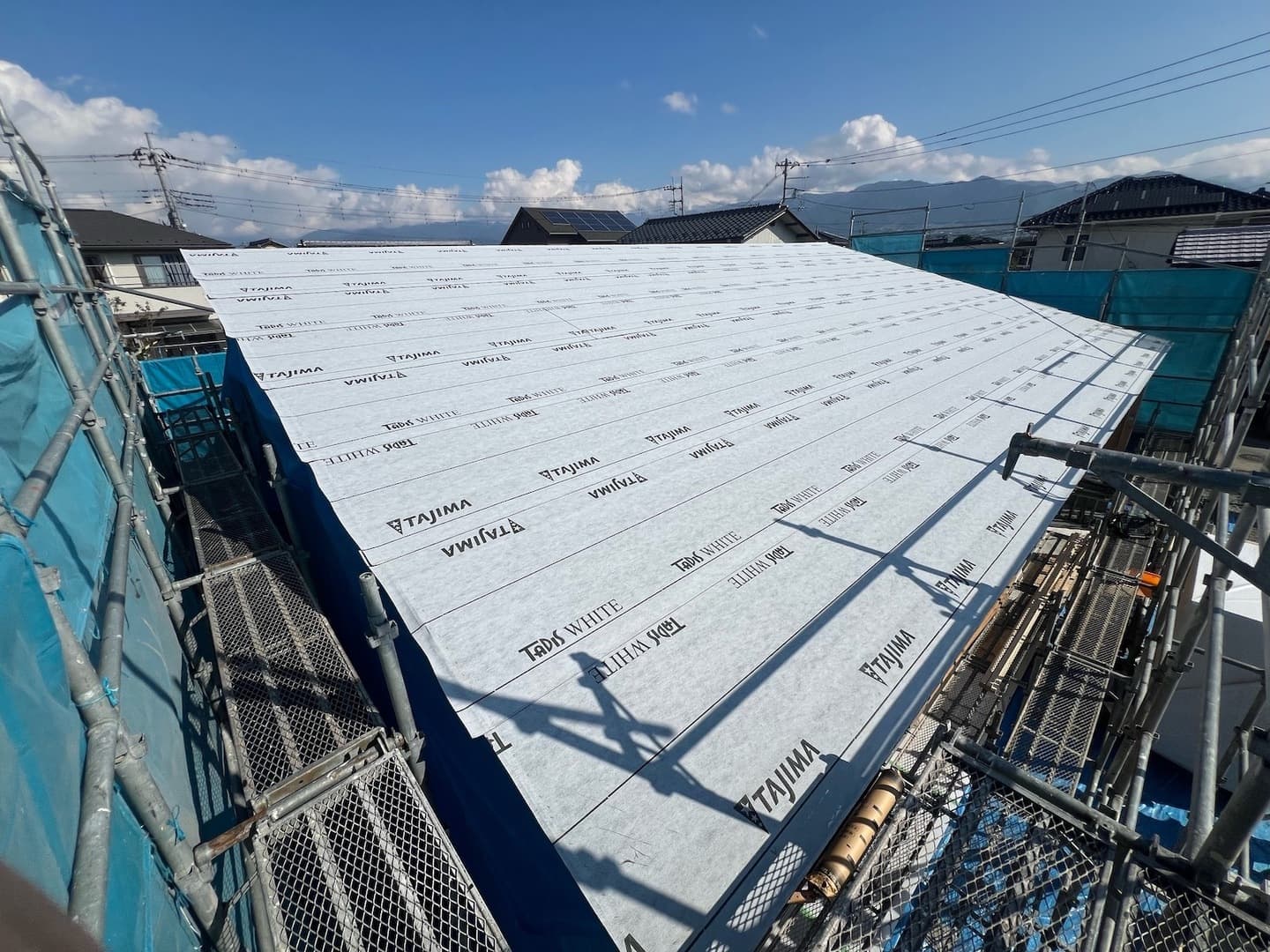

屋根はガルバリウム鋼板葺きです。建て方終了後すぐにアスファルトルーフィングが貼られます。
11月6日

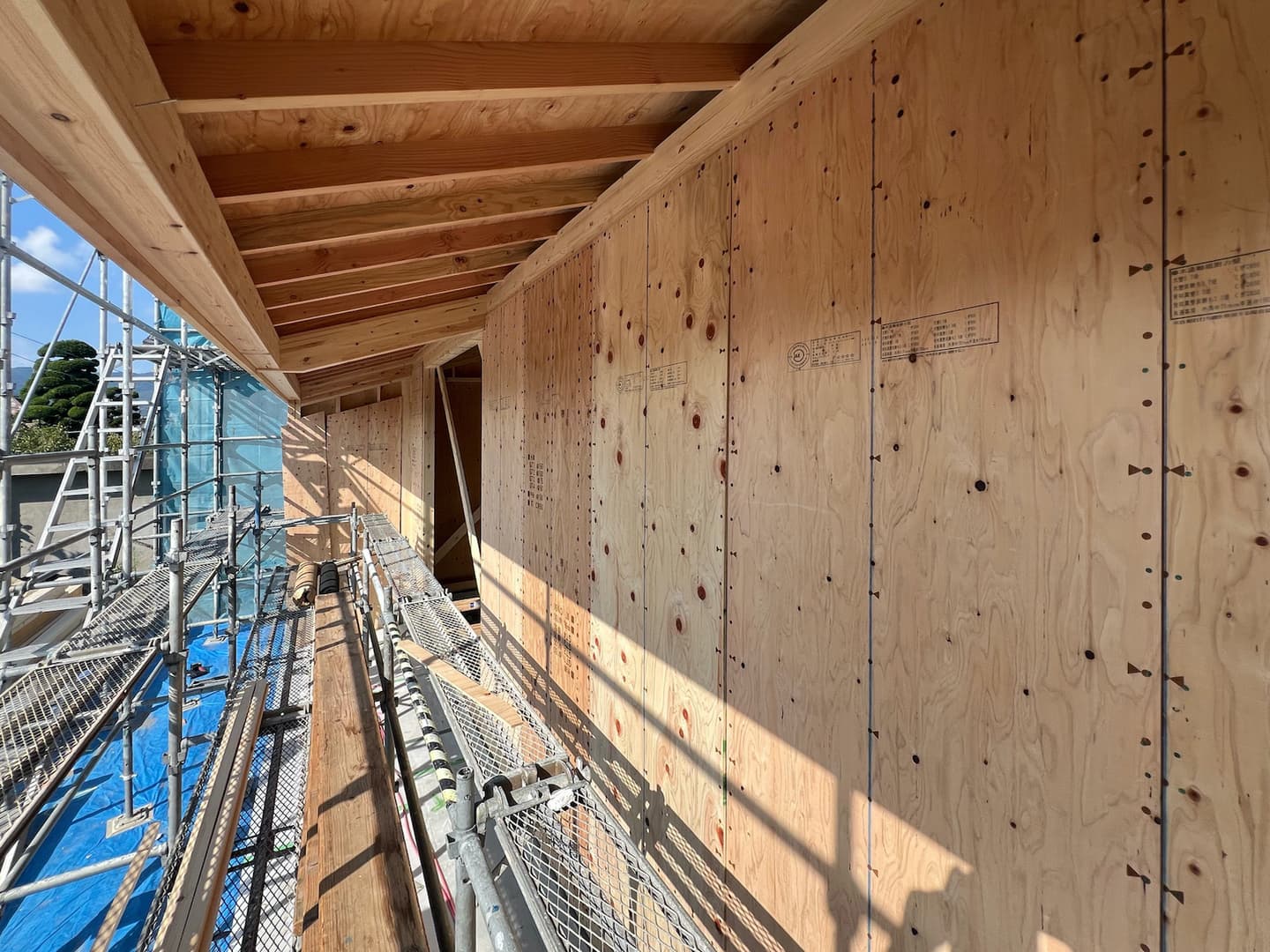

木工事(耐力面材)

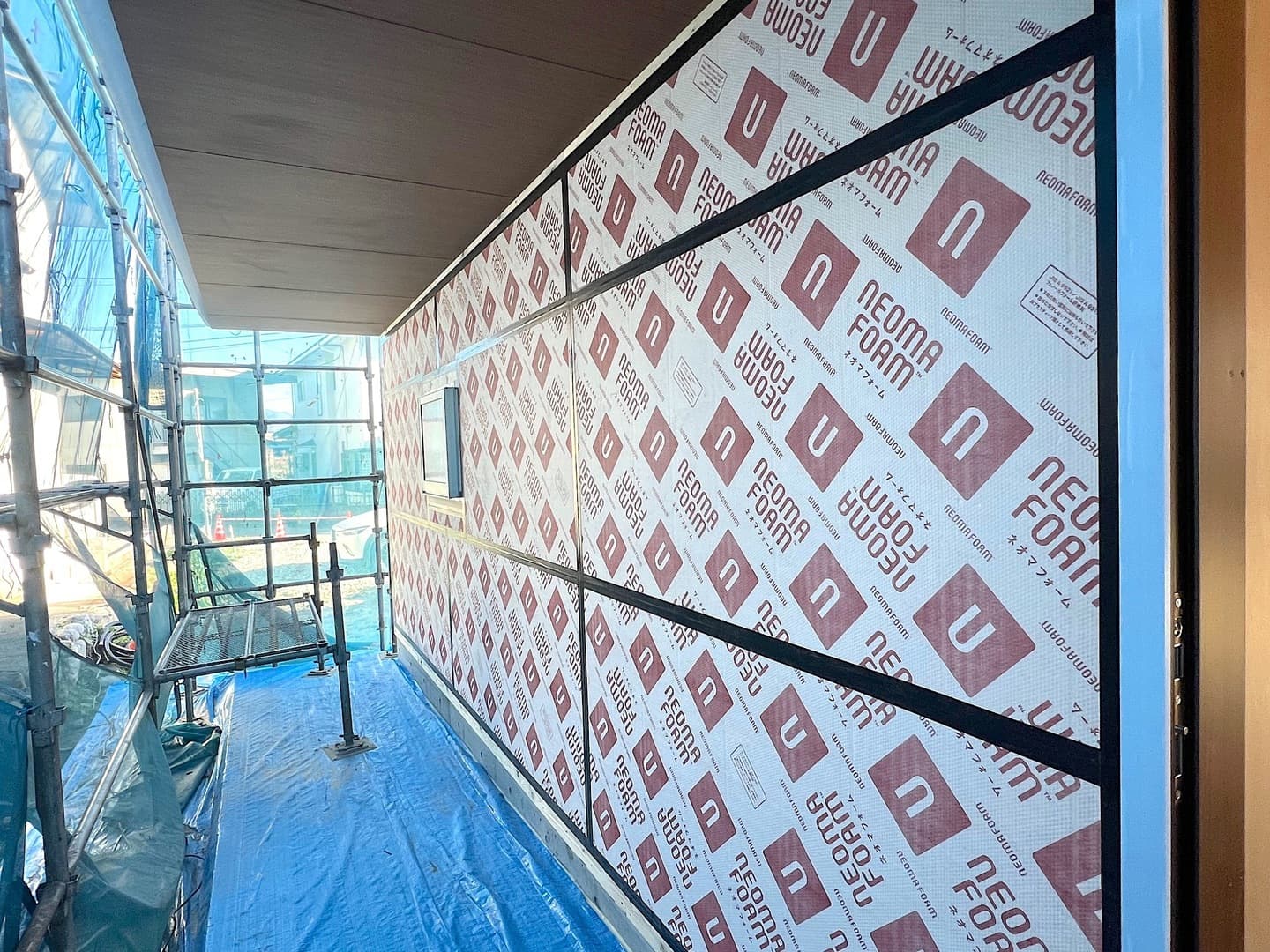

外壁には耐力面材(t=9)が貼られます。SE構法の肝となります。
11月13日

木工事

現場内部を撮影しました。外壁には構造用合板が貼られています。上部の横に長い開口部は、頂側窓といって採光と排熱を考えた窓です。
