住宅基本情報
建設地 | 山梨県山梨市 |
---|---|
敷地面積 | 88坪 |
床面積 | 132m2(40坪) |
構造 | SE構法2階建 |
用途 | 専用住宅 |
仕様 | 長期優良住宅 耐震等級3 |
断熱材 | MOCOフォーム 壁100mm 屋根180mm |
外皮性能 | Ua値0.55 W/m2k Q値1.81 W/m2k ηAC 1.3 ηAH2.3 |
お客様からのご要望
いよいよ二人目の子供が生まれ、本格的に家づくりを考えないといけない時期に来ていました。今の住まいは借家なので、子供が走ったり騒いだりと近隣に迷惑をかけていることも家づくりを考えた要因です。
私たちはまず土地探しから始めないといけないので、その労力や時間やお金がかかります。家づくりに希望したことは、外観などのデザインも気になるところですが、断熱や耐震など家の性能にも拘った家を希望しました。
ワンポイント解説
建築場所は、山梨市南部の分譲地です。敷地形状は東西方向30m、南北方向は東側5m西側が14mと、変則台形で東西に細長い土地です。土地購入と家の建築費なので、大きなお金が必要でした。整形地ではないため、逆にゾーニングはそれほど難しいものではなく、東側へ駐車場(2台)と物置を配置、そこから玄関収納を併設させた玄関。和室とLDKは南側へ計画、水回りは室内干しの出来る1.25坪の部屋と、それにつながる洗面室と浴室を配置しました。また2階の奥行き1.35mのバルコニーは、主寝室と子供室の3室と全て直結しています。初回に提案した平面計画でほぼ決まってしまい、基本設計をした身としては少々拍子抜けした感がありましたw
工事を終えて担当者から
工事を終えて半年くらいの時に「お客様の声」のインタビューをさせて頂きました。普段、お客様の声のインタビューをすると、当時(初回面談)の時(頃)に、こんなことを思っていたのかという驚きがあります。こちらのお施主様は当初お一人で来社され、「ハウスメーカーは絶対ダメ」とお話しされていましたが、初回面談を終えて家の帰り、その日のうちに「ここに決めた」と奥様にお話しされたと聞いてびっくりしたのを思い出しました。何がその気にさせたのか、その動機は何だったのかもう一度聞いてみようと思いましたw
現場LIVE
7月

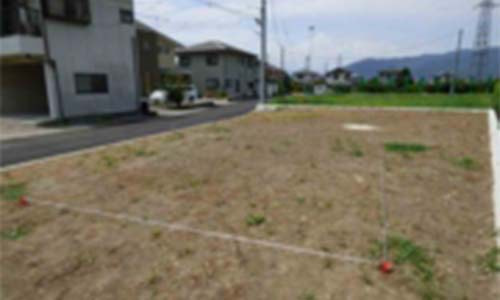

着工前敷地状況
SE構法でつくる長期優良住宅です、着工前の敷地状況です.
8月2日
地鎮祭
工事の無事安全を願い、大安吉日に地鎮祭を執り行いました。
8月7日〜

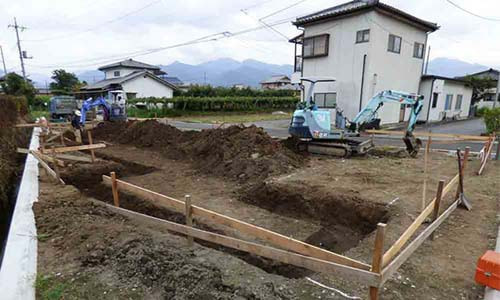

位置出し

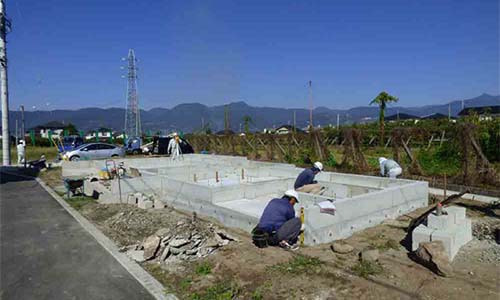

建物の位置を出しました、トランシットを使って正確に出す事が出来ます。
9月5日〜

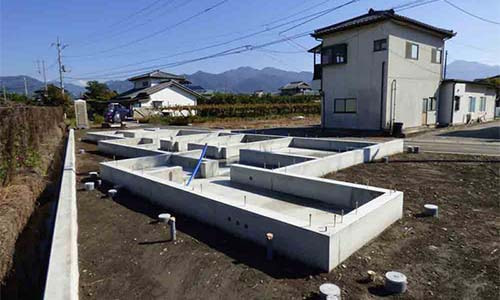

基礎工事
大安吉日の今日、いよいよ工事着工しました。

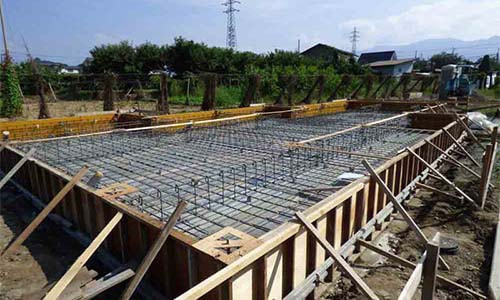

捨てコン打設、防湿シート敷き込み完了、この後外周型枠工事となります、しばらく良い天気が続いてくれると良いのですが。

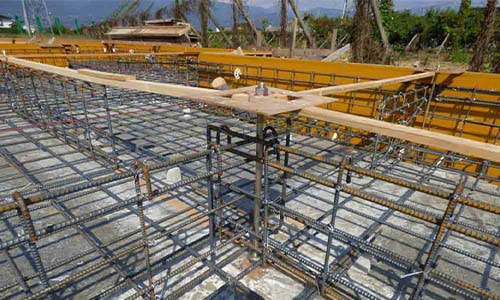

基礎ペース配筋が終了しました、24日に検査の後、25日(金)にコンクリート打設します、下の写真はアンカーボルトです、これで直接、柱に接続します。

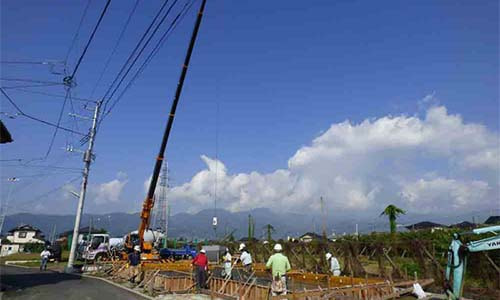

天候の影響で、28日(月)に延期されたベースコンクリートです、約23m3のコンクリートを10tクレーンを使って打設しました。

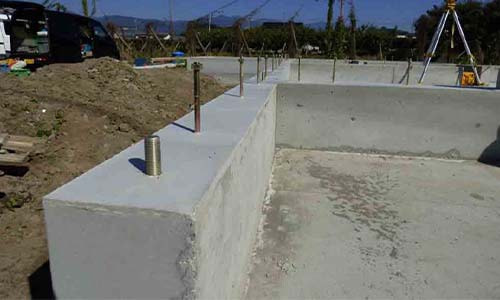

コンクリートの立ち上りを打設し、型枠を外した状況です、下の写真はSE金物を設置するために直径20mm(L=800mm)のアンカーボルトです。
基礎工事が完了しました、建て方前には外部の給排水設備工事も完了です。
10月14日〜
木工事

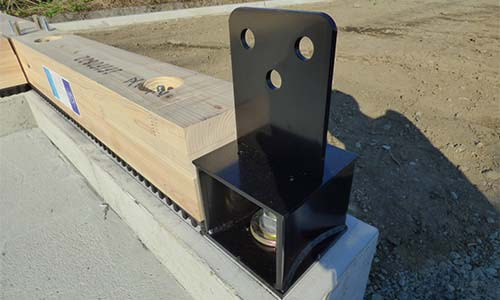

土台敷き込み作業を終了しました、黒い金物は基礎と柱を堅固につなぐ金物のPH12です、これもSE構法の「肝」となります。建て方は21日(水)大安吉日の予定です。
10月20日〜
仮設工事

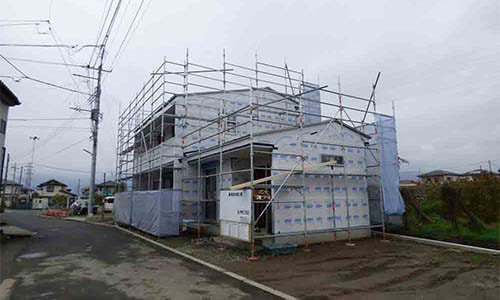

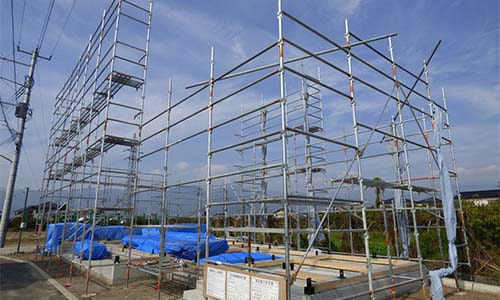

安全に作業出来るように、外部足場を設置しました。
10月21日〜
木工事

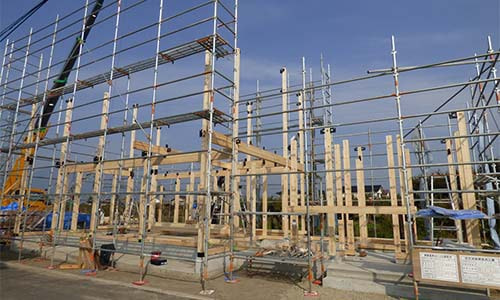

大安吉日の今日、建て方を行いました。
10月24日〜
屋根工事

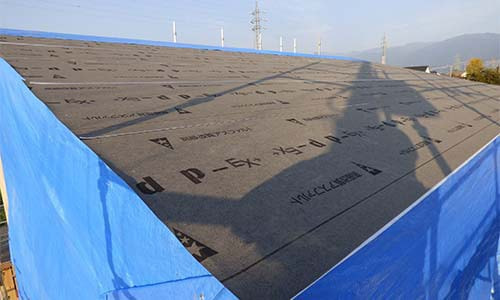

恵まれた天候により工事も進んでいます、屋根のアスファルトルーフィングを施工しました。
11月5日〜

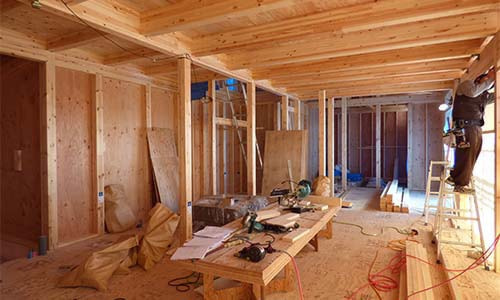

木工事
内部も構造合板9mmを貼り終え、サッシュが設置されます、もう少しで外部がまとまります、写真は1階の状況です。
11月13日〜
屋根工事

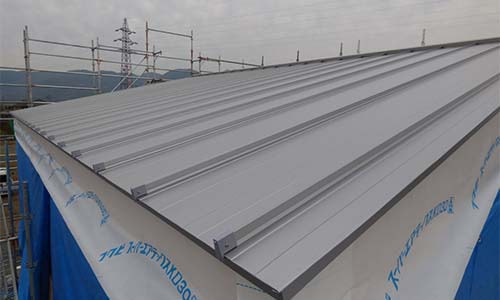

ガルバリウム鋼板の屋根が葺き終わりました、縦ハゼ葺きはシャープで奇麗です。
11月20日

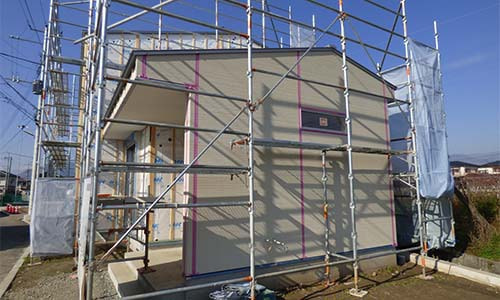

外壁工事
外壁も中空胴縁まで完了しました、およそ建物の形が出来てきました。
11月22日
上棟式
上棟式を執り行ないました。
11月22日〜

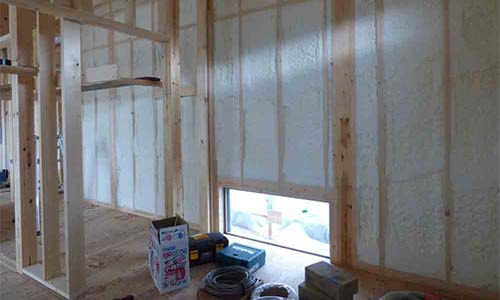

断熱工事
断熱工事です、日本パフテムのMOCOフォームを使用しています、屋根160mm、壁80mmです、熱伝導率は0.038w/m•kです。今日は最高気温が12℃と寒い陽気ですが、中に入るだけで暖かさを感じます。
12月11日〜
外壁工事
外壁はkmewの16mmです、ここ数日は天候に恵まれて順調に進んでいます。
12月22日
仮設工事
外部足場が解体されました、シルバーのサッシュカラーはきれいですね。
12月26日〜
金属工事

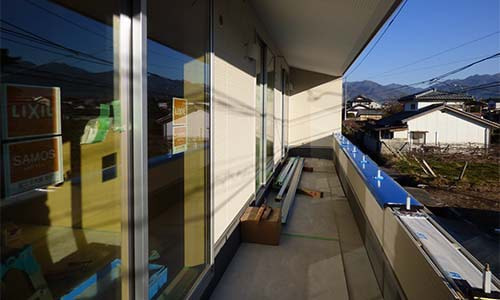

奥行き1.365mmのバルコニーです、笠木付き手すりを設置しています。
1月20日〜

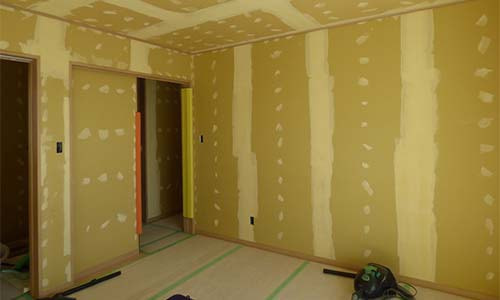

内装工事
2階より内装工事が始まりました、丁寧な内装屋さんなので安心してお任せできます。

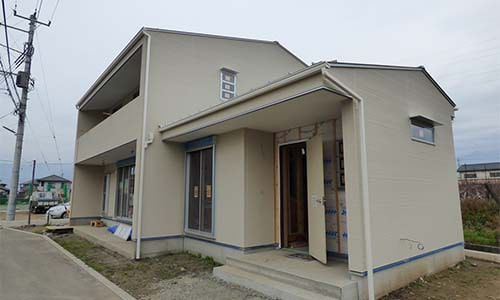

玄関ホールの内装が完了しました、この後、土間タイル工事となります。
2月15日
竣工しました
内装工事が終了した後、設備機器などの器具を設置し、竣工しました。
