住宅基本情報
| 建設地 | 都留市田野倉地内 |
|---|---|
| 敷地面積 | 350坪 |
| 床面積 | 153m2(46坪) |
| 構造 | SE構法平家建 |
| 用途 | 専用住宅 |
| 仕様 | 長期優良住宅 耐震等級3 |
| 断熱材 | 外壁MOCOフォーム 80mm+ネオマフォームt=30 (付加外断熱) 屋根MOCOフォーム180mm+天井GW105 16K |
| 外皮性能 | Ua値0.34W/m2k(G2) Q値1.15W/m2k C値0.45cm2/m2(推定) ηAC 1.2 ηAH 2.4 |
お客様からのご要望
SE構法で家を建てるのは2回目となります。2階建も検討しましたが、自身の年齢と家の住環境を考えると、やはり平家が良いと思いました。建設地も田野倉の商業施設にも近く、利便性が高い地域です。終の住処として地震にも強く、夏涼しく冬暖かい家を希望しました。
ワンポイント解説
ここ数年、日本の気候は温暖化の影響もあり毎年夏の暑さは酷くなるばかりです。この家の断熱性能はG2レベルとし、夏に向けてはは軒を深くしたり、リビングの前には1.5mの日除け用シェードをl計画してあり、夏の日射遮蔽を十分考慮した計画としてあります。また切り妻屋根とし6kwの太陽光発電設備、9.7kwの蓄電池も備えており、「これからの家」として準備をしています。
お客様の声
建築途中のため、今しばらくお待ちください
現場LIVE
8月27日
地鎮祭
晴天の中、本日地鎮祭を行いました。

9月10日

着工前状況
着工前の状況です。建物位置出しをしました。

9月18日
杭工事完了
杭工事が完了しました。深さ1.5mで約50本打ちました。
9月26日
基礎工事

捨てコンクリート打設し、墨出し後、アンカープレートを設置しました。
10月1日

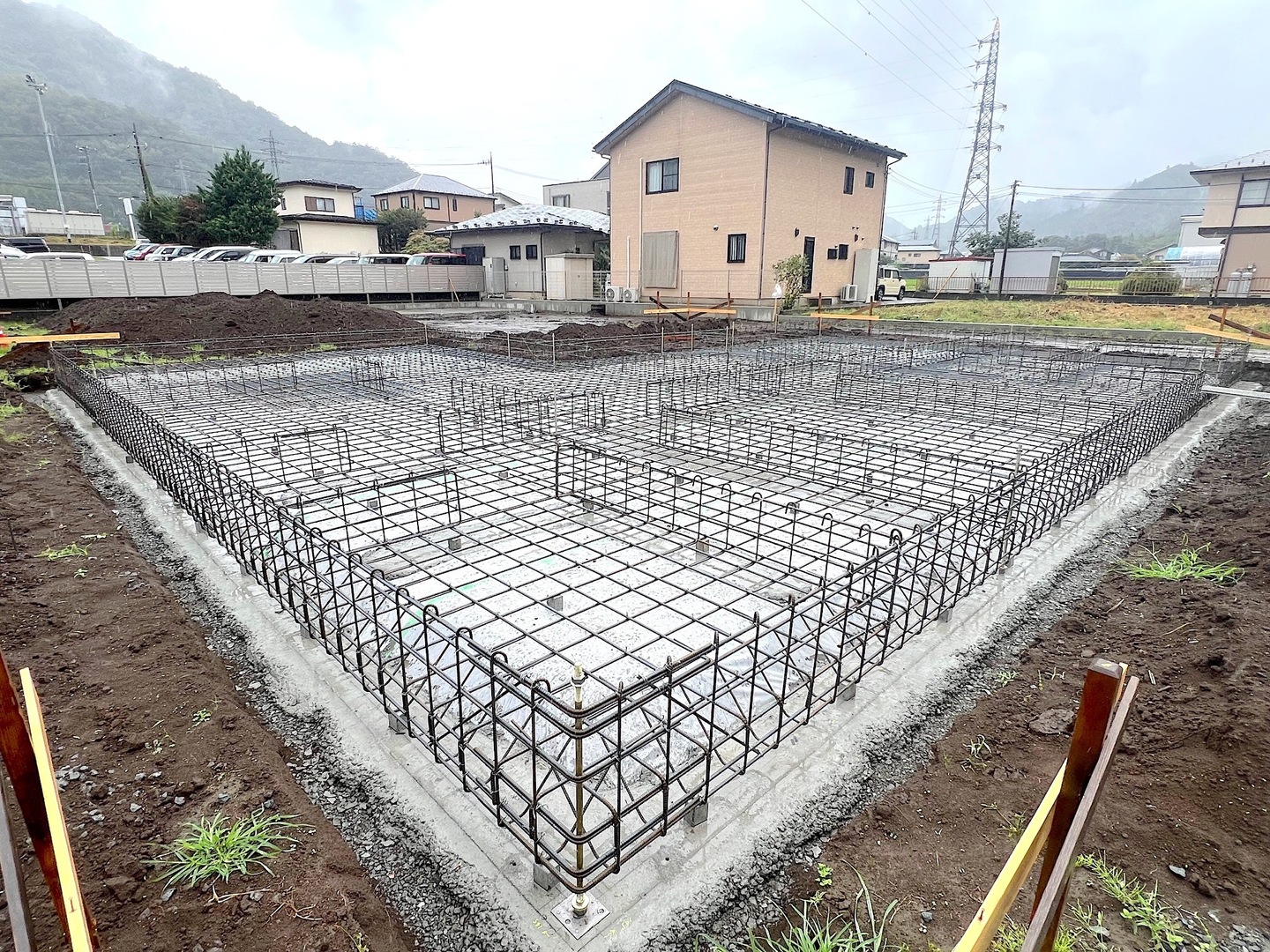

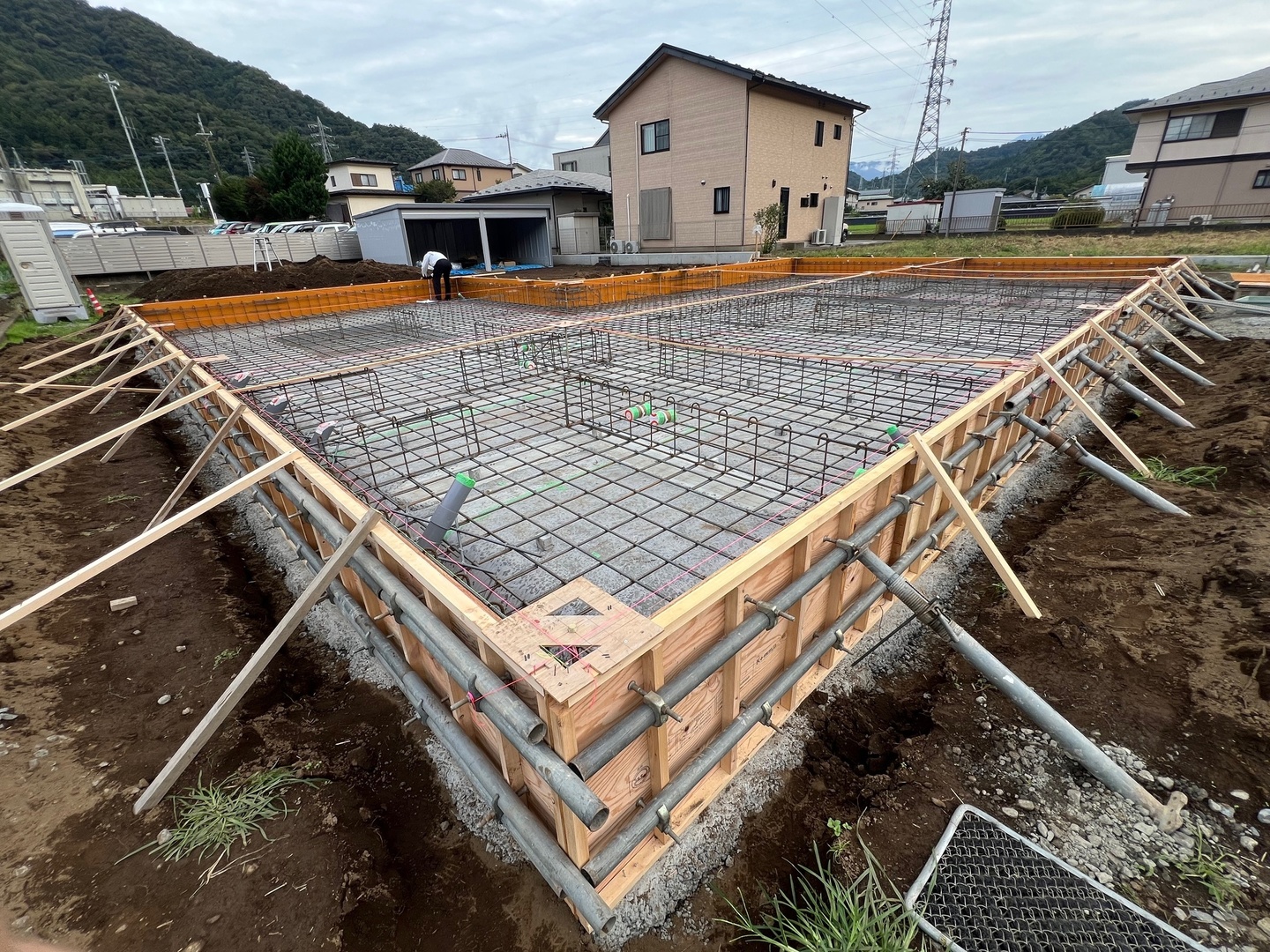

鉄筋工事

基礎配筋が終了しました。この後、外周部の型枠工事となります。
10月3日
基礎工事
外周部の型枠工事が終了しました。設備配管を終えコンクリート打設となります
10月13日

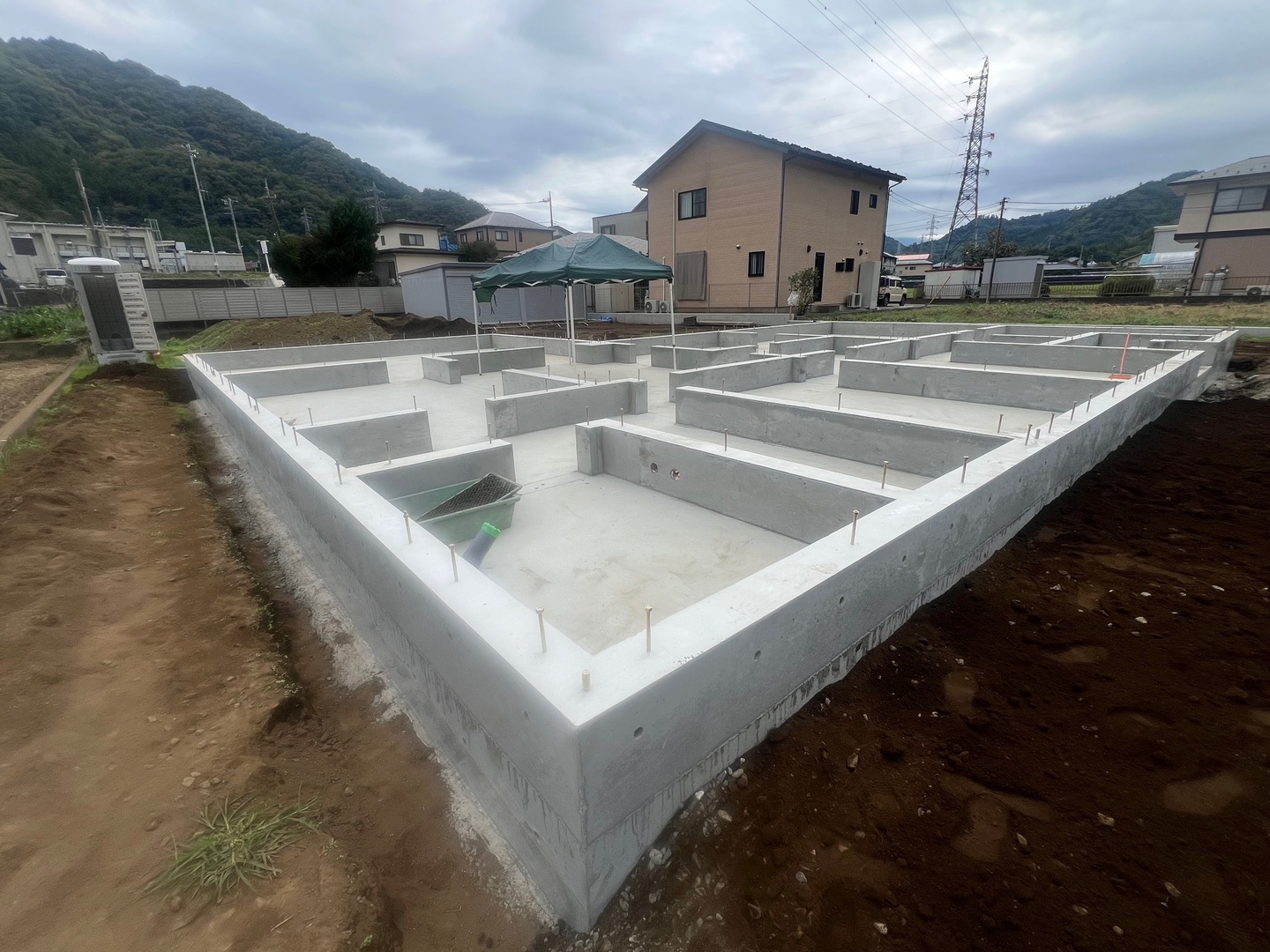

基礎工事
耐圧盤と立ち上がりコンクリートを打設して基礎が完成しました。この後、外周部の設備配管工事に入ります。
10月20日
木工事

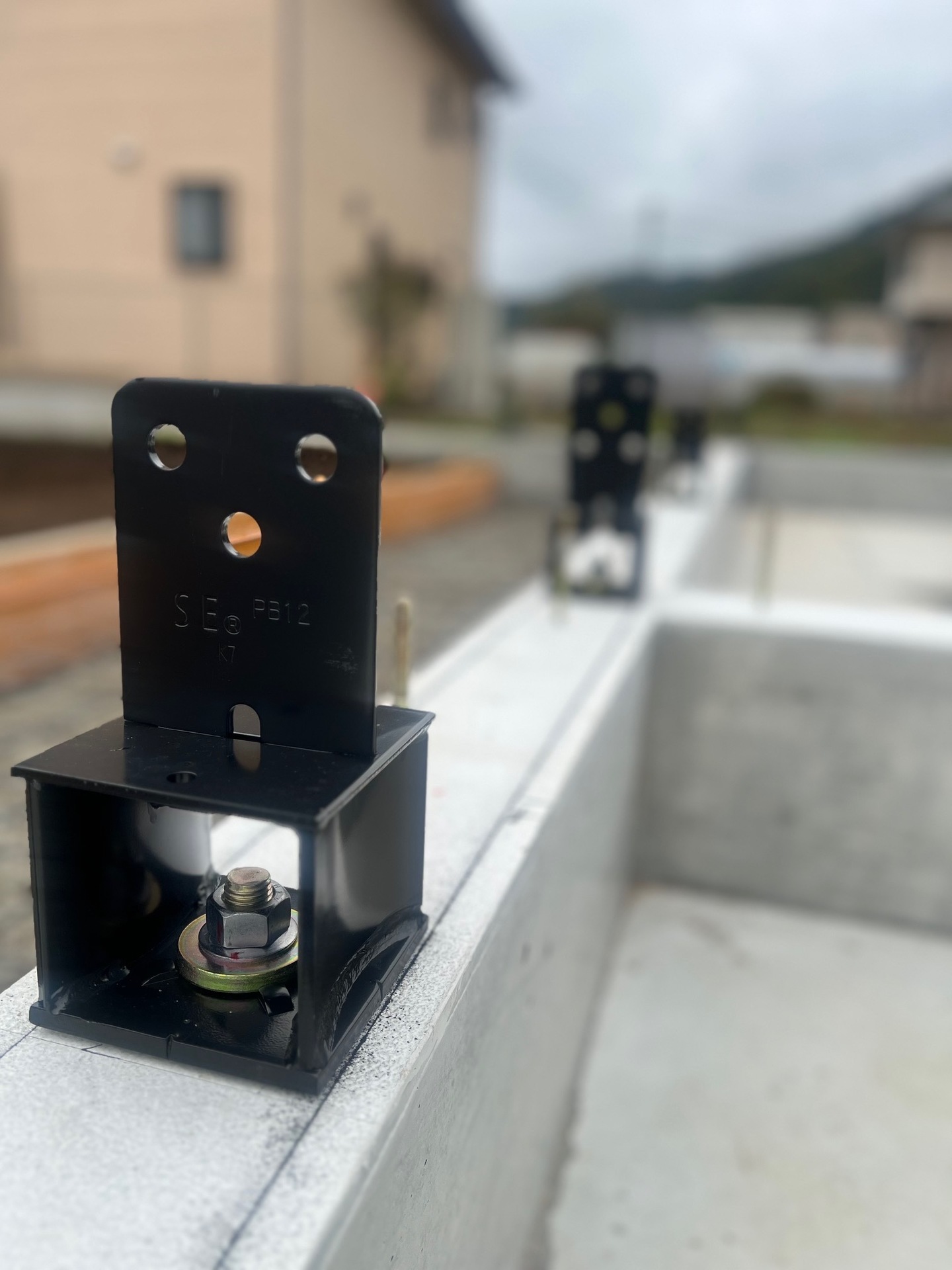

基礎工事と外まわりの給排水設備工事が完了しました。この後土台敷きとなりますが、それに先立ち、SE構法の柱脚に使用するPH金物を先付けします。全部で23箇所あります。
10月28日
木工事
柱脚金物を先付けし、土台敷き込みが完了しました。
11月4日
木工事

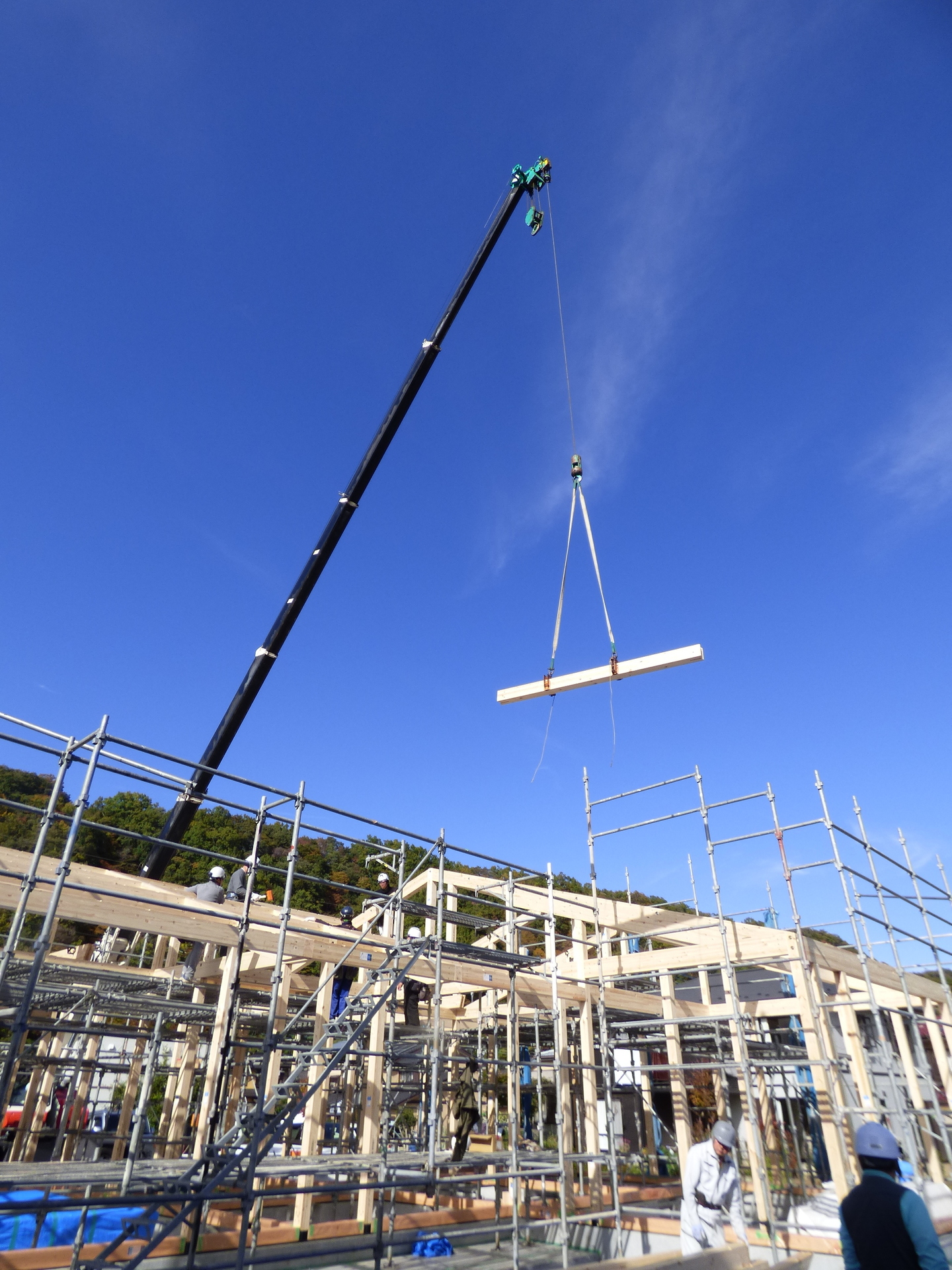

本日天候にも恵まれ、上棟しました。
11月8日

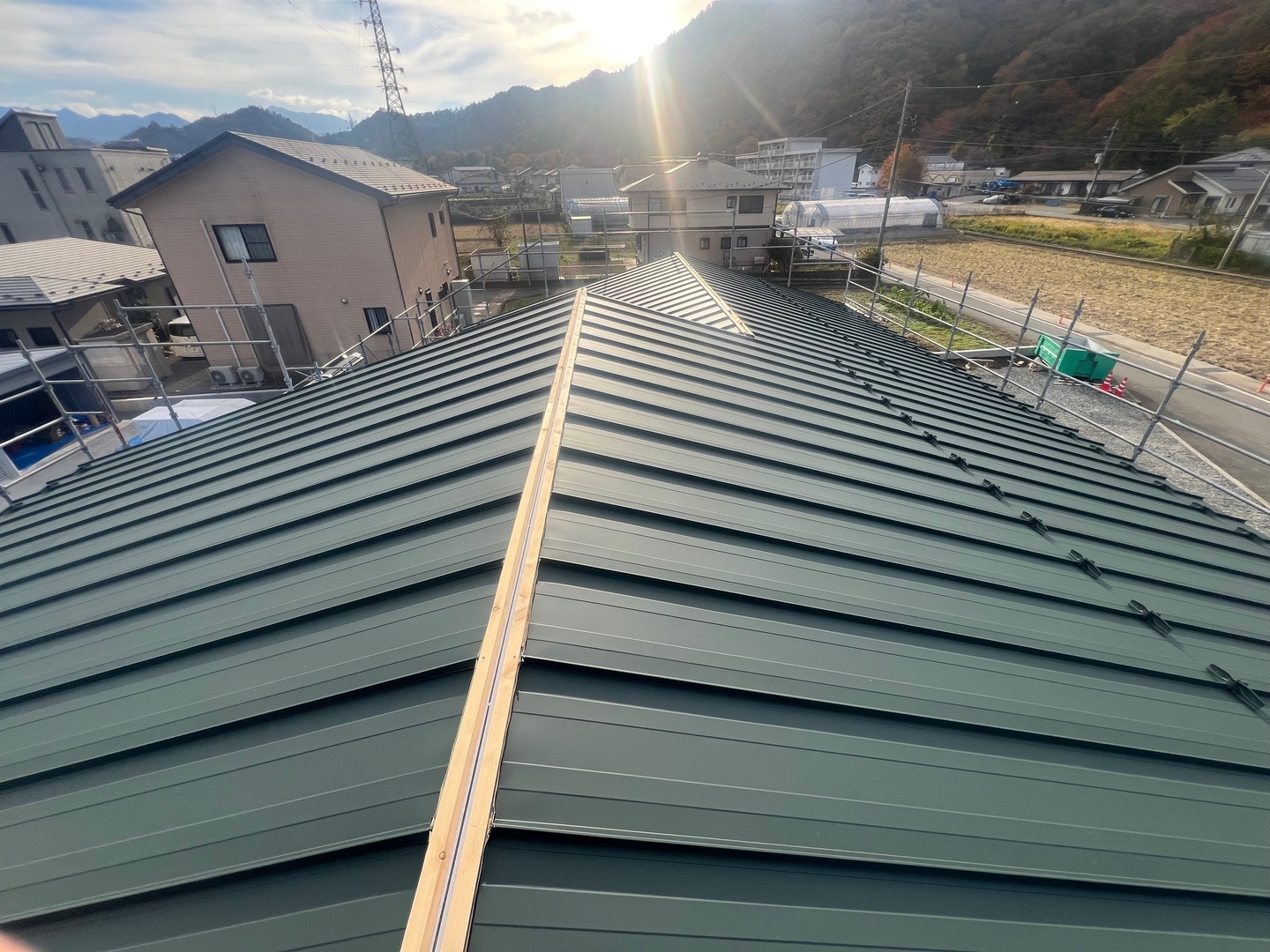

屋根工事
本日屋根を葺きました。ガルバリウム鋼板竪ハゼ葺き(3/10)です。
11月18日
断熱工事

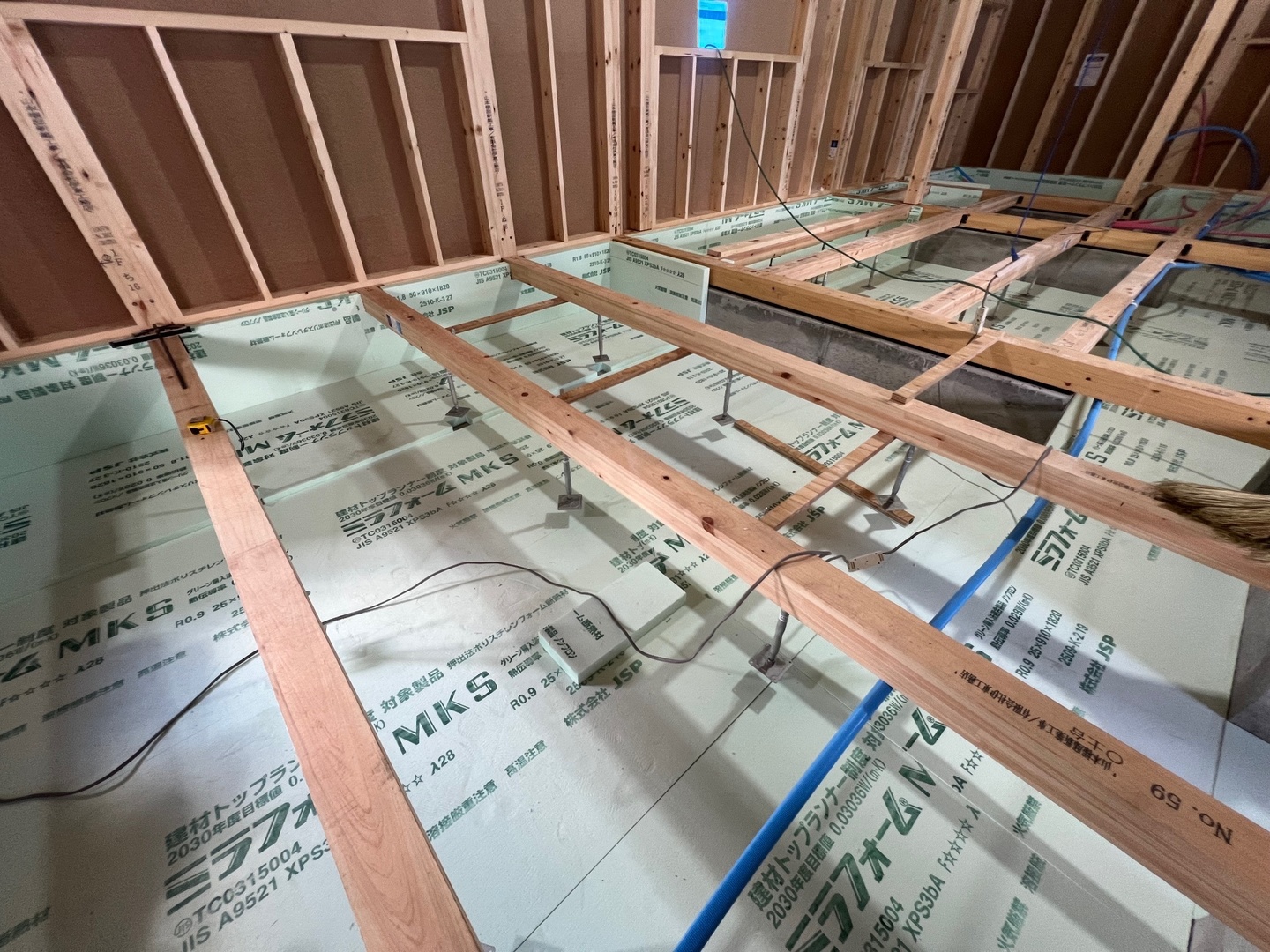

パッシブ冷暖(床下エアコン)を設置するため、基礎内断熱としました。
11月27日
上棟式
本日、大安吉日に上棟式を執り行いました。
12月2日
太陽光パネル設置

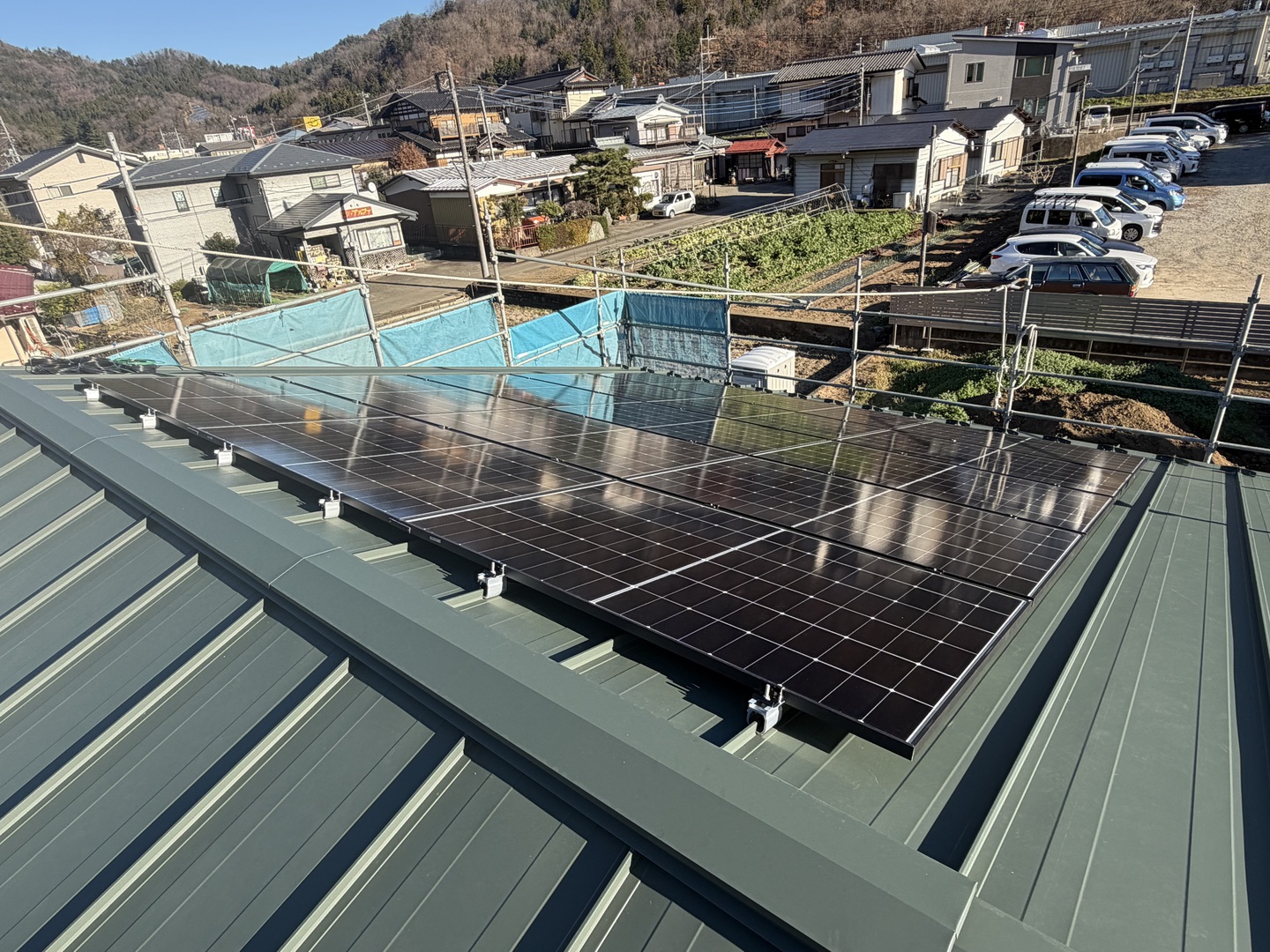

本日、太陽光パネルを設置しました。6.4kwです。
12月20日
断熱工事

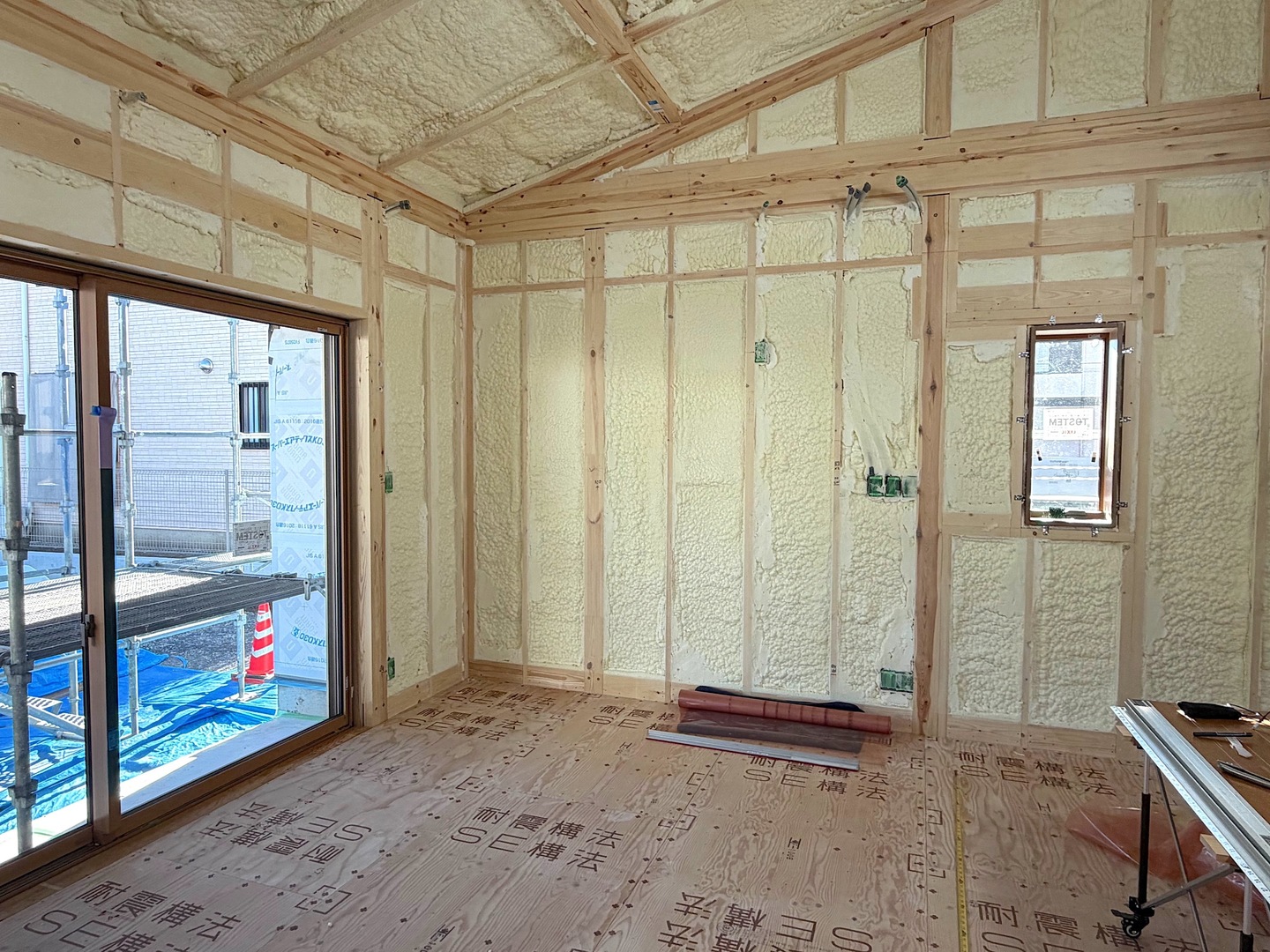

壁80mm屋根160mmの現場発砲ウレタン工事を行いました、外壁のネオマフォームの付加断熱で、Ua値は0.34W/m2kとなります。
1月9日

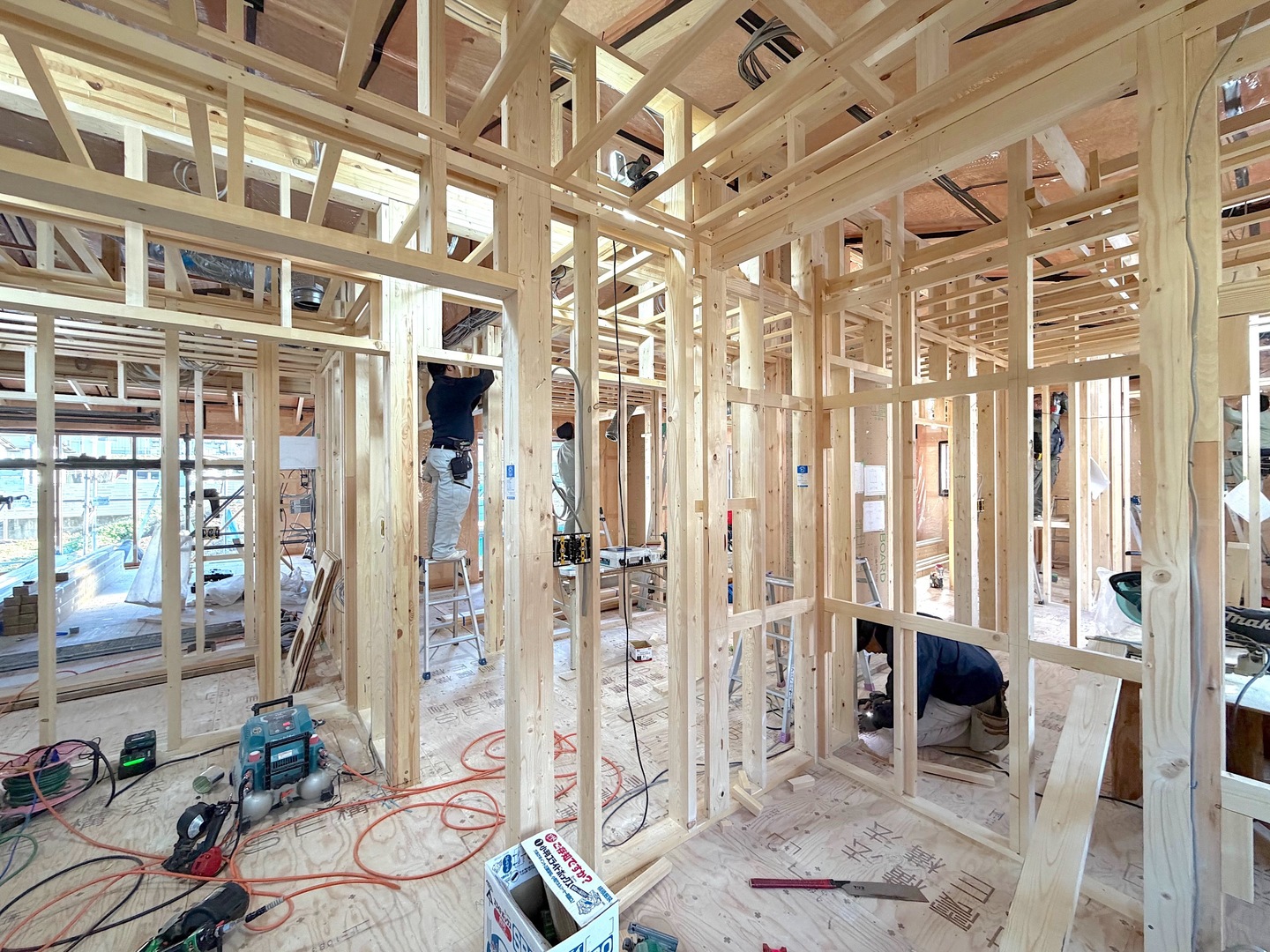

木工事

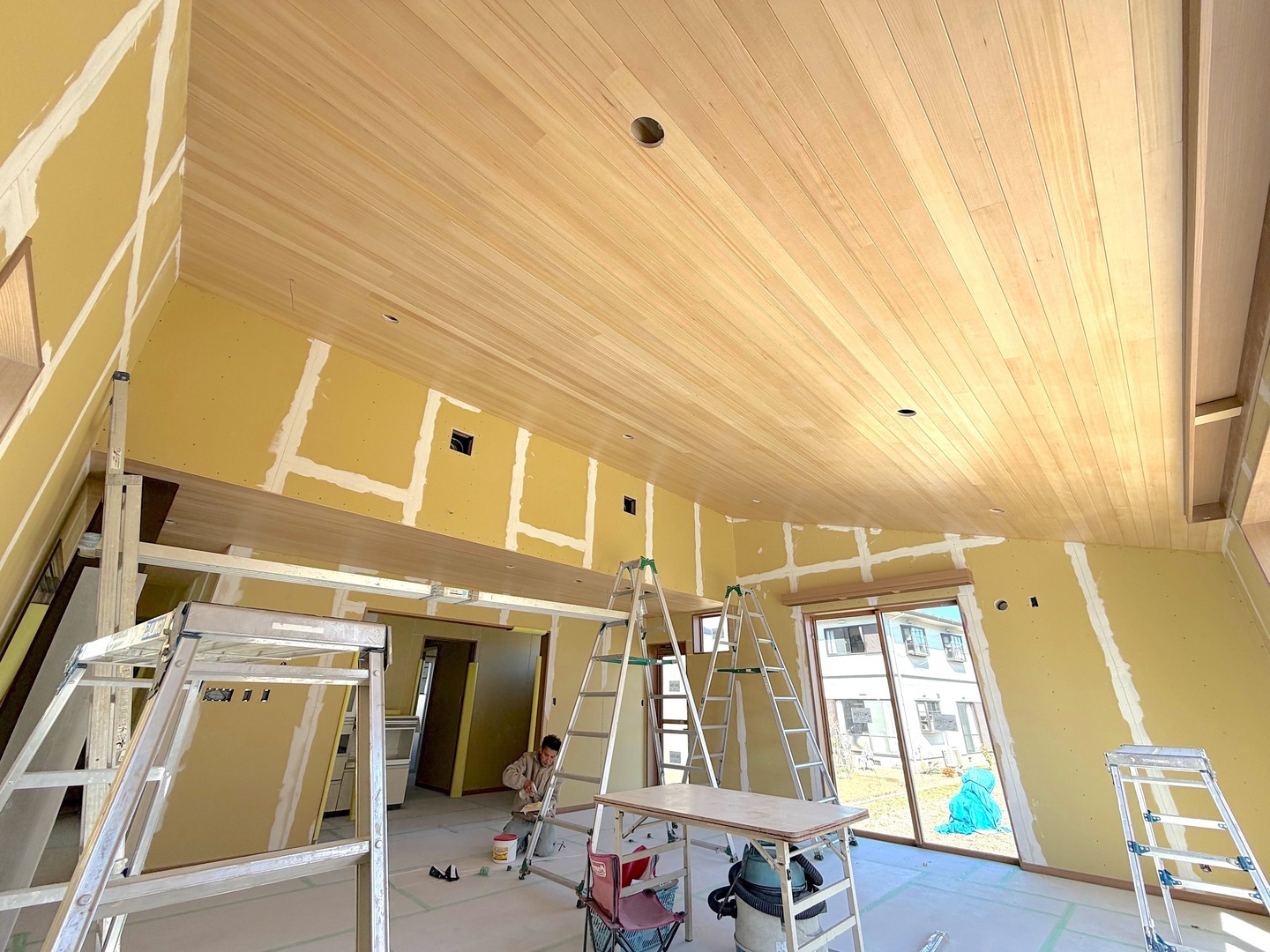

断熱工事が終了し、内部造作に入りました。構造とは別に間仕切り壁の下地を組んでいきます。
1月14日
外部工事
外部足場を解体しました。
