住宅基本情報
建設地 | 山梨県甲府市 |
---|---|
敷地面積 | 85坪 |
床面積 | 112m2(34坪) |
構造 | SE構法2階建 |
用途 | 専用住宅 |
仕様 | 長期優良住宅 耐震等級3 |
断熱材 | MOCOフォーム 壁100mm 屋根180mm |
外皮性能 | Ua値0.47W/m2k Q値1.81 W/m2k ηAC 1.3 ηAH2.3 |
お客様からのご要望
数年前に、私の妻の実家をSE構法で建てたことが、伊東さんとのご縁でした。山梨県は普段、自然災害の少ない土地だと感じていますが、30年以内に高い確率で地震が起きることが予想されている現在、地震に強い家を建てたいということが第一の希望でした。また、私は暑がりで寒がりですので、一年を通じ、冬暖かく夏涼しい家が出来るといいなと考えていました。あと、パッシブデザインにも興味があったので、断熱、日射遮蔽、通風、日射熱利用などを考えた家づくりを希望しました。
ワンポイント解説
このお客様とは元々ご縁がありました。最初にお会いした時には、耐震技術とパッシブデザインの他、諸費用も含めた資金計画のお話しをさせて頂きました。土地は甲府市南部の整形地で85坪あり、駐車場や庭などを計画しても無理のない敷地です。計画した建物は、延べ床面積34坪2階建です。今回は屋根材をガルバリウム鋼板葺きとして屋根勾配を抑え、リビングの勾配天井を利用した北側高窓(採光、排熱)を考え開放感を作り出しました。また、一年を快適に心地よく過ごして頂くようにパッシブ冷暖(床下エアコン)も採用しました。
工事を終えて担当者から
11月中旬より着工 し、翌年の3月下旬に竣工しました。竣工写真を撮影した時期は、隣の敷地に咲く白い花水木が綺麗に咲いているところを納めることが出来て大変良いタイミングでした。仕上がった建物は、耐震や温熱性能も良く、お施主様には高い評価を頂いたことを嬉しく思っています。ありがとうございました。
現場LIVE
9月14日
地鎮祭
晴天の中、本日地鎮祭を行いました。
![地鎮祭](../_src/75563823/genba-_ive04_img01.jpg?v=1686629280253)
10月31日〜
仮設工事

基礎工事に先立ち、位置出しと遣り方を施工しました。
![仮設工事](../_src/75563825/genba-_ive04_img02.jpg?v=1686629280253)
11月6日〜
基礎工事

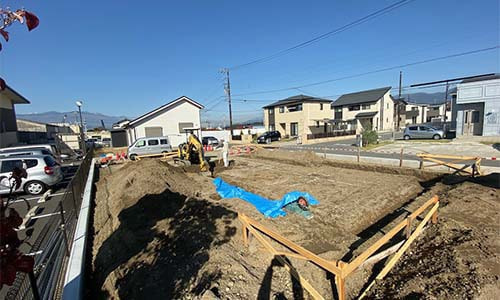

基礎工事が始まりました。遣り方に倣い掘削が進められます。
![基礎工事](../_src/75563827/genba-_ive04_img03.jpg?v=1686629280253)

基礎配筋工事が終了しました。明日打設です。
![](../_src/75563955/genba-_ive04_img04.jpg?v=1686629280253)

天候に恵まれて、本日は耐圧盤生コンクリート打設です。
![基礎工事](../_src/75563953/genba-_ive04_img05.jpg?v=1686629280253)

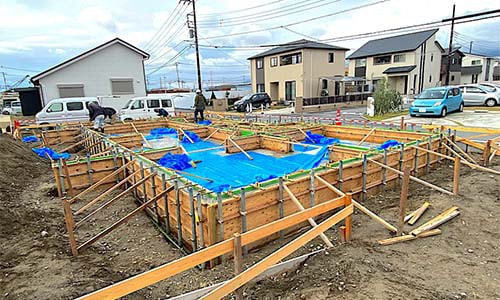

本日は、立ち上がりコンクリート打設です。
![](../_src/75563951/genba-_ive04_img18.jpg?v=1686629280253)
基礎出来型です。建て方に先立ち、屋外給排水衛生設備工事も進められます。
![基礎工事](../_src/75563949/genba-_ive04_img06.jpg?v=1686629280253)
12月6日〜
木工事
本日土台を敷き込みました。この後12日の建て方に先立ち構造材に金物を取り付ける作業に入ります。
![木工事](../_src/75563829/genba-_ive04_img07.jpg?v=1686629280253)
12月11日〜
仮設工事

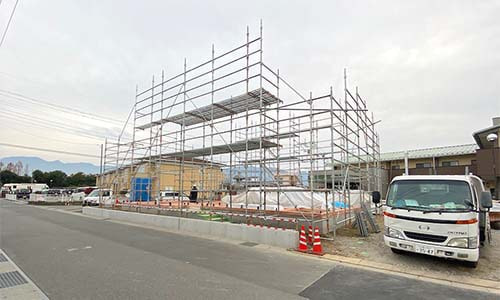

明日の建て方に先立ち、安全に作業をするため先行足場を組みました。
![仮設工事](../_src/75563831/genba-_ive04_img08.jpg?v=1686629280253)
12月12日〜
木工事

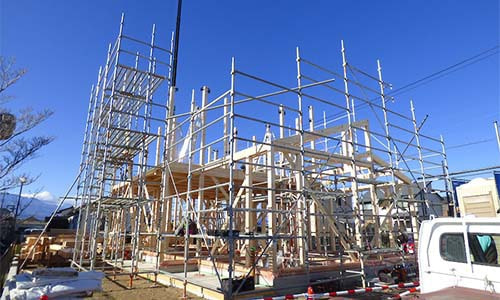

初冬の晴天の中、建て方を行いました。
![木工事](../_src/75563833/genba-_ive04_img09.jpg?v=1686629280253)
12月16日〜
屋根工事

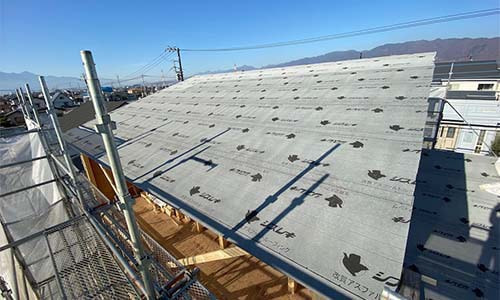

野地合板を貼り、ルーフィングまで完了しました
![屋根工事](../_src/75563835/genba-_ive04_img10.jpg?v=1686629280253)

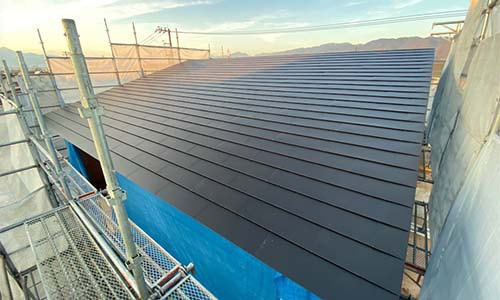

2階屋根葺き工事が終了しました。ガルバリウム横葺きです
![](../_src/75563957/genba-_ive04_img11.jpg?v=1686629280253)
1月11日〜
外壁工事

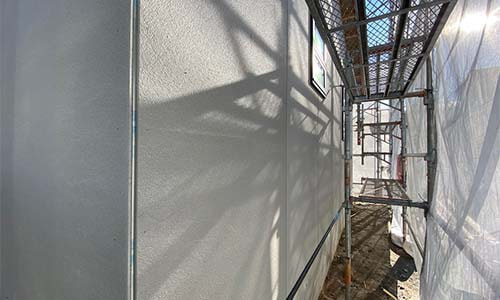

外壁はアートウオールで仕上げます、写真はこのベース板です。
![外壁工事](../_src/75563837/genba-_ive04_img12.jpg?v=1686629280253)
1月23日〜
断熱工事

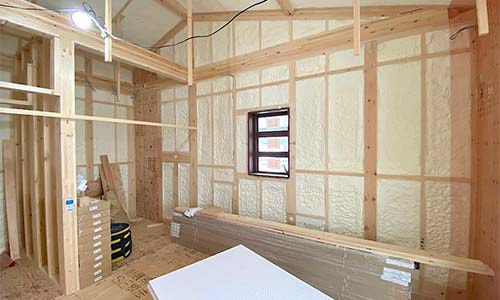

断熱材は、現場発泡ウレタンを施工しました。壁80mm屋根160mmです。
![断熱工事](../_src/75563839/genba-_ive04_img13.jpg?v=1686629280253)
3月4日〜
外壁工事

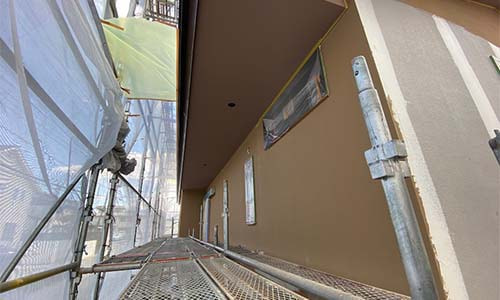

外壁はKmewアートウオールです。下吹き中です。
![外壁工事](../_src/75563841/genba-_ive04_img14.jpg?v=1686629280253)
3月11日〜
パッシブ冷暖工事

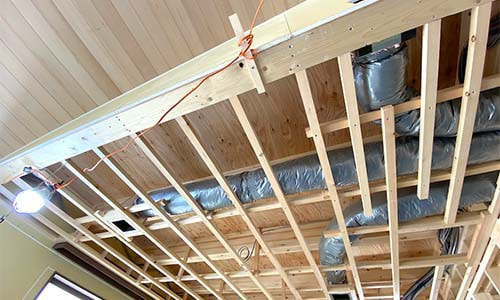

パッシブ冷暖の天井配管です。ここから冷気が出ます。
![パッシブ冷暖工事](../_src/75563843/genba-_ive04_img15.jpg?v=1686629280253)
3月25日〜
外部工事
外部足場が解体されました。アートウオールが綺麗です

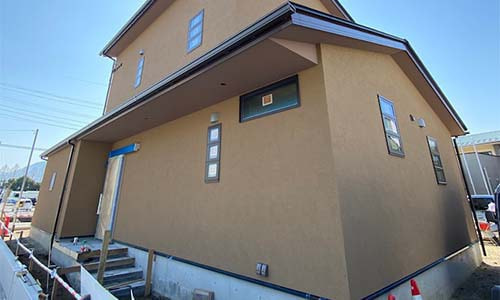

![外部工事](../_src/75563845/genba-_ive04_img16.jpg?v=1686629280253)
4月20日
竣工しました
外構工事や植栽工事も完了しました。

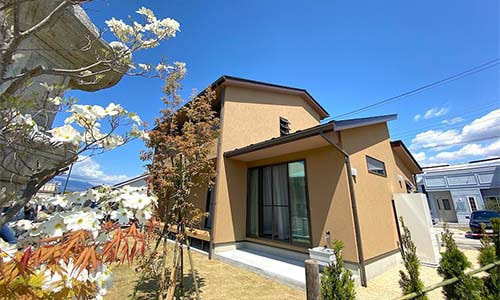

![完成した外観](../_src/75563847/genba-_ive04_img17.jpg?v=1686629280253)
